深基坑监测的6个项目及方法,都总结好了
2022-10-19 05:22:19深基坑主要监测项目包括:地表及管线沉降变形监测;相邻建筑物沉降、倾斜及裂缝发展观测;支护结构倾斜及位移监测;支护结构应力监测;支护结构沉降监测;支撑轴力及应力监测;地基隆起监测;水位监测及水土压力监测等。
具体施工中应根据设计图纸要求,结合工程实际情况委托具有专业资质的第三方监测机构进行监测。施工前编制专项监测方案基坑监测内容,并报总监理工程师审批基坑监测内容,监测时按审批的方案进行布点,实施监测,并及时进行监测数据的提交。
一、地表沉降监测
a.测点布置:基点埋设在沉降影响范围以外的稳定区域内,基点应埋设在视野开阔的地方,以利于观测。施工时至少埋设两个基点,方便互相校核;基点的埋设要牢固可靠。施工开始前,将基点和附近水准点联测以取得原始高程。地表沉降点根据施工现场的情况布置在基坑周边。
b.监测工具:精密水准仪,铟钢尺。
c.监测频率:基坑开挖过程中1次/d,如遇紧急情况可加密监测。
二、建筑物沉降与倾斜监测

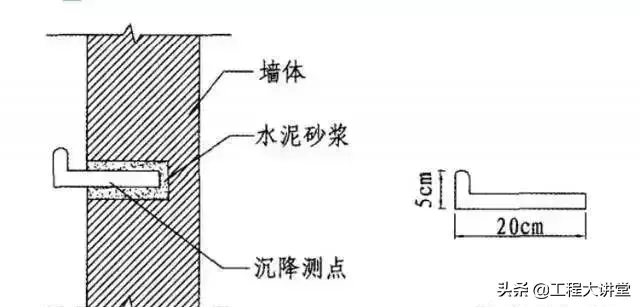

a.测点布置:建筑物沉降观测点埋设时先在建筑物的基础或墙上钻孔,然后将预埋件放入,孔与测点四周空隙用水泥砂浆填实。测点基本布设在被测建筑物的角点上,测点的埋设高度应方便观测,同时测点应采取保护措施,避免在施工和使用期间受到破坏。每幢建筑物上一般布置2~4个观测点,特别重要的建筑物布置6个测点。
b.监测工具:精密水准仪,铟钢尺。
c.监测频率:基坑开挖过程中1次/d,如遇紧急情况可加密监测。
三、支护结构倾斜顶部位移监测
a.测点布置:围护结构施工时进行,将Pvc测斜管逐节绑扎在围护墙体钢筋骨架上,管间用套管连接,接头用自攻螺丝拧紧,并用防水胶带密封。混凝土浇筑时注意对测斜管进行保护,测斜管水平向间距不大于25m。
b.监测工具:测斜仪,Pvc测斜管。
c.监测频率:基坑开挖时,1次/d;主体结构施工时,1次/2~3d。
四、下水位监测
a.测点布置:测点埋设采用地质钻钻孔,孔深根据要求而定(保证能测出施工期产生的水位变化),基坑外沿基坑周边布设,基坑内利用降水井和减压井进行观测。测孔的安装应确保测出施工期间水位的变化。用地质钻机钻直径89mm孔,水位孔的深度在最低设计水位之下(坑外孔深同基底,坑内孔深达到基坑底—F1~2m),成孔完成后,放人裹有滤网的水位管,管壁与孔壁之间用净砂回填至离地表0.5m处,再用粘土进行封填,以防地表水流人。
b.监测工具:电测水位计、PVC塑料管、电缆线。
c.监测频率:施工期间1次/1~2d。
五、支撑轴力及应力监测
a.测点布置:钢支撑的支撑轴力采用轴力计(又称为反力计)直接测量。将轴力计支架焊于钢管横撑一端,架设横撑时将轴力计放入支架内,并保护好引线。混凝土支撑的支撑轴力及应力将振弦式应变计安装在混凝土支撑内,混凝土浇筑时注意保护好引线。
b.监测工具:轴力计、钢筋计、频率接收仪。
c.监测频率:开挖初期1次./d,挖至基底2~3次./d。
六、基坑隆起监测
a.测点布置:在多层开挖基坑中央、距坑底边缘1/4底宽及变形特征点处布置。用钻机在预定孔位上钻孔,用纸绳将磁环的三脚爪捆套在管外各预定部位,然后放入沉降导管。纸绳受水断开后,磁环的三脚爪即张开,使磁环牢固地嵌入土体中。
b.监测工具:基坑回弹标、精密水准仪、铟钢尺或分层沉降仪。
c.监测频率:基坑开挖期间1次/d。
以上内容为蝴蝶兰风评投稿者为大家精心整理,希望对大家有所帮助!
- 上一篇:[教学设计]土建资料员基础知识65024
- 下一篇:
猜你喜欢
- 2022-10-11 01:39:54赛维板报丨变形监测的基本知识之基坑监测内容!
- 2022-10-10 21:30:40基坑监测内容|基坑支护安全监测的主要内容有哪些?快讯
- 2022-10-10 21:20:01基坑监测内容|基坑监测包含哪些内容,具体工程流程及要
留言与评论(共有 条评论) |
- 搜索
-
- 10-19深基坑监测的6个项目及方法,都总结好了
- 10-19[教学设计]土建资料员基础知识65024
- 10-19管道燃气自闭阀对户内燃气安全的重要性
- 10-19二十吨水泥是多少袋
- 10-19四分水管是多大多少厘米
- 10-19水利水电工程地基处理的基本方法
- 10-19室外台阶的踏步高一般在多少左右 室外台阶的踏步高一般在多少左右
- 10-19全新水费账单看得懂伐?避免重复缴费 余额还有大用处
- 10-19全光谱让孩子感受自然光,孩视宝双光源护眼灯体验
- 10-19装了内开内倒窗后悔了 系统窗跟断桥铝的区别 系统门窗一般多少钱一平米
