内保温(保温颗粒)抹灰施工工艺展示样板
2022-10-13 14:59:10样板展示
质量管控要点
工艺流程:
基层甩浆→灰饼、冲筋制作→保温颗粒分遍找平→耐碱网格布铺贴→抗裂砂浆分遍找平→腻子分遍找平
施工控制要点:
1、结构胀模位置先剔打,修补平整后方可抹灰,门边、窗边等抹灰严禁出现大小头。
2、基层表面的尘土、污垢、油渍等清除干净,洒水润湿。抹灰前所有管线、线盒、电箱等安装完毕,严禁先抹后安,避免抹灰出现色差。
3、基层甩浆厚度在 3mm,不能甩漏,如有漏甩处要及时补上。
4、贴灰饼先上后下;一般灰饼间距不大于 ,离地 30mm,宜用 1:3 水泥砂做成 50mm见方的形状。墙角灰饼稍干后,在上下左右贴灰饼表面挂通线,沿线每隔 1.5m 补做若干标准灰饼,灰饼快干时,在灰饼之间抹 100mm 宽的砂浆冲筋,厚度与灰饼平齐。
5、保温层自上而下进行施工,保温浆料一次抹平至灰饼点标高冲筋找平,充分压实,刮平,再用铁抹子用力抹平压实。保温层施工完毕后,其固化干燥时间一般为 5 天左右,方可进行下一道工序施工。

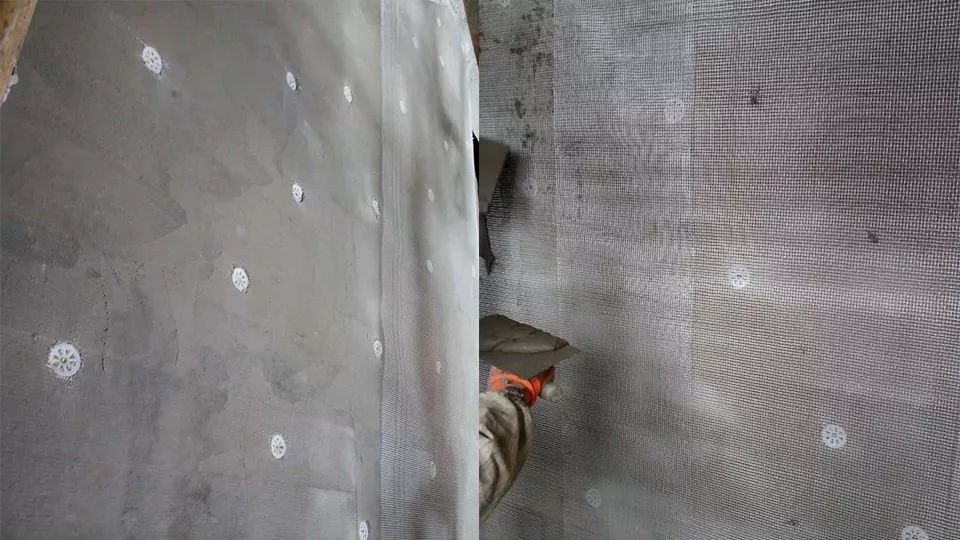

6、耐碱玻纤网格布拼接应采用搭接法,搭接长度不得小于 100mm;两种不同材料之间的交界缝隙(含墙面埋设管线开槽),应采用聚合物水泥砂浆粘贴耐碱玻纤网格布做加强层(每边宽100mm),然后再抹灰。墙体阴、阳角部位以及门窗洞口等有附加耐碱玻纤网格布的部位,应在抗裂砂浆大面积施工前先用抗裂砂浆局部铺贴。
7、抹抗裂砂浆厚度约 3-5mm,抹一定宽度后立即用铁抹子压入网格布。网格布之间搭接宽度应不小于 50mm,先压入一侧,在抹一些抗裂砂浆再压另一侧,严禁干搭。网格布铺贴要平整、无褶皱,砂浆饱满度达到 100%。
8、第一遍保温层厚度不大于 10mm冲筋找平,以后每遍抹保温浆料厚度不大于 20mm,间隔 24 小时以上。
验收标准:
1、墙体表面的尘土、污垢、油渍等应清除干净,清除后并进行洒水湿润。
2、剪力墙、柱砼表面应甩浆处理,内掺 801 建筑胶 3%—5%。
3、梁、板、剪力墙、柱与墙体交接处,应采取防止开裂的加强措施。当采用加强网时,加强网与墙体的搭接宽度应不小于 100mm。
4、抹灰工程所用的材料品种和性能应符合设计要求。水泥的凝结时间和安定性复验应格。砂浆的配合比例应符合设计要求。
5、室内抹灰,墙面、柱面和门洞口的阳角应采用 1:2 水泥砂浆做护角,其高度不应低于 2m每侧宽度不应小于 50mm(符合设计要求)。
6、施工洞口抹灰墙面周围采取加强措施,采用加强网,防止开裂。
7、允许偏差:同一般抹灰允许偏差。
以上内容为蝴蝶兰风评投稿者为大家精心整理,希望对大家有所帮助!
- 上一篇:新娘进门不能超过几点 婚礼时间几点最好
- 下一篇:婚礼时间 爱丽丝的情书
猜你喜欢
- 2022-10-10 00:44:30冲筋找平|粉刷石膏是啥?嵌缝石膏又是啥?墙面找平千万别
留言与评论(共有 条评论) |
- 搜索
-
- 10-18APF防水卷材
- 10-18液压油过滤器规格型号
- 10-18玻璃胶多久能干?使用注意事项请谨记
- 10-18防雷接地检测主要都检测什么?
- 10-18空调大插头买什么插板(空调插头应该买多大的插排)
- 10-18粘贴钢板加固怎么施工?注意事项是什么?如何选材料、粘钢胶标准是什么
- 10-18干货 | 岩板界的什么规格才能稳占家居空间的C位?
- 10-18不锈钢锅烧黑了怎么办 怎么清理 锅烧干后能直接倒水吗?
- 10-18一寸水管直径是多少0
- 10-18冰箱温度调到多少合适 细节决定保鲜
